安哥拉规模最大砂石骨料系统投产

来源:葛洲坝国际  撰稿人:  发布时间:2026年03月13日 浏览:
摘要:

近日,安哥拉凯凯水电站2号砂石骨料系统正式建成投产。

  近日,安哥拉凯凯水电站2号砂石骨料系统正式建成投产。这一节点的完成,为项目后续大规模混凝土施工提供了原料保障,也标志着凯凯水电站建设进入新阶段。

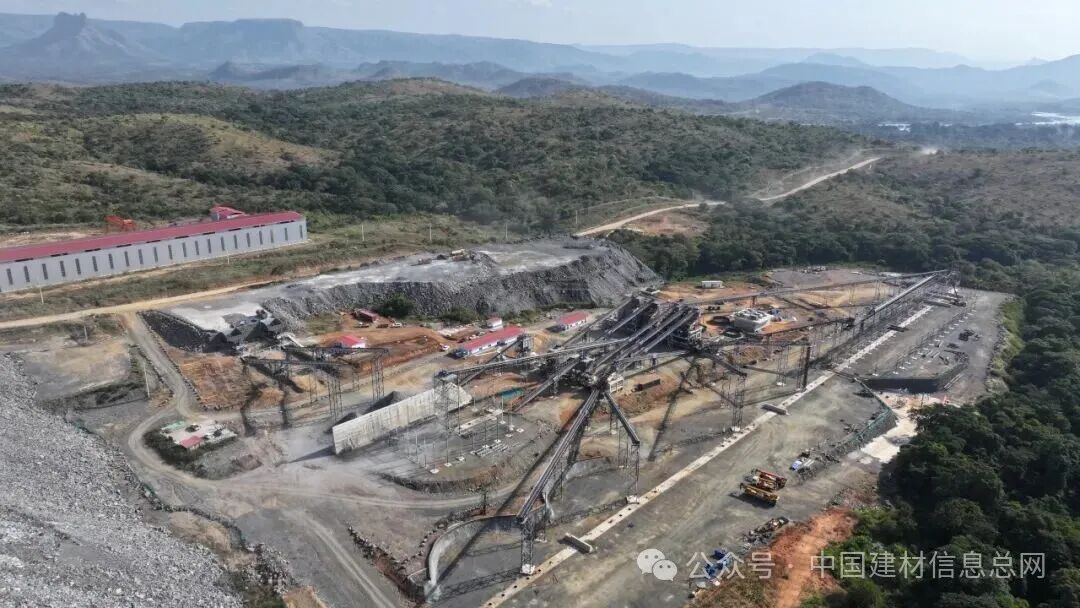

  据介绍,2号砂石骨料系统占地约11万平方米,设计产能达855吨/小时,月生产能力46.25万吨,是安哥拉迄今为止规模最大、技术最先进的砂石加工系统,投产后将服务于大坝主体混凝土施工,为后续碾压混凝土浇筑提供支撑。

  该系统自2025年12月15日启动设备及金属结构安装,至2026年3月5日投产,历时82天。建设期间,项目团队克服工期紧、任务重、技术标准等挑战,通过优化采购运输方案、动态调整施工组织等方式迎难而上,最终按计划完成了任务。

  下一步,该项目团队将继续高标准推进后续建设,精心履约,奋力实现经营目标,努力将凯凯水电站打造成共建“一带一路”精品工程。

  据悉,凯凯水电站是目前中资企业在安哥拉承建的最大能源工程,项目建成后,年平均发电量可达8566吉瓦时,将显著提升安哥拉电力保障能力,建设高峰期还将为当地提供6000多个就业岗位,极大地促进当地经济社会发展。
